Referenz · Notdiensteinsatz

Defekte Abwasserhebeanlage — innerhalb von drei Tagen ersetzt

Ein dokumentierter Einsatz aus dem Raum Bergisch Gladbach: Notruf am Abend, austretendes Abwasser, eine über 25 Jahre alte Anlage — und ein Gebäude ohne Entwässerungspläne.

Reaktion in ca. 30 Min3 Tage bis betriebsbereitHOMA Sanimaster Doppelanlage

Einsatzbericht eines konkreten Einzelfalls — Reaktions- und Umsetzungszeiten hängen vom jeweiligen Objekt ab und sind kein allgemeines Leistungsversprechen.

Projektdaten dieses Einsatzes

Alle Angaben beziehen sich auf den hier dokumentierten Einzelfall.

Objekt & Standort
Zweifamilienhaus, Raum Bergisch Gladbach
Reaktionszeit
ca. 30 Minuten
Notruf bis betriebsbereit
3 Tage (inkl. Samstagsarbeit)
Gesamteinsatz
ca. 22 Arbeitsstunden
Montagezeit Austausch
ca. 8 Stunden
Team
2 Servicetechniker
Neue Anlage
HOMA Sanimaster Doppelhebeanlage
Besonderheit
Wasserlaufplan neu erstellt, Rückflussgefahr beseitigt
Der Notruf

Ausgangssituation

An einem Abend gegen 18:00 Uhr erreichte uns der Notruf eines Kunden aus dem Raum Bergisch Gladbach: In einem Zweifamilienhaus war die Abwasserhebeanlage ausgefallen — und bereits vor unserer Ankunft trat Abwasser aus.

Ein zuvor hinzugezogener Elektriker hatte den Defekt schon eingegrenzt. Vor Ort bestätigten wir die Diagnose mit unserem Schleich-Motoranalyzer: Die vorhandene Hebeanlage hatte einen Körperschluss. Da die Anlage über 25 Jahre alt war, kamen Zustand und Ersatzteillage zusammen — eine wirtschaftlich sinnvolle Instandsetzung war nicht mehr möglich. Gemeinsam mit dem Auftraggeber fiel die Entscheidung für den vollständigen Austausch.

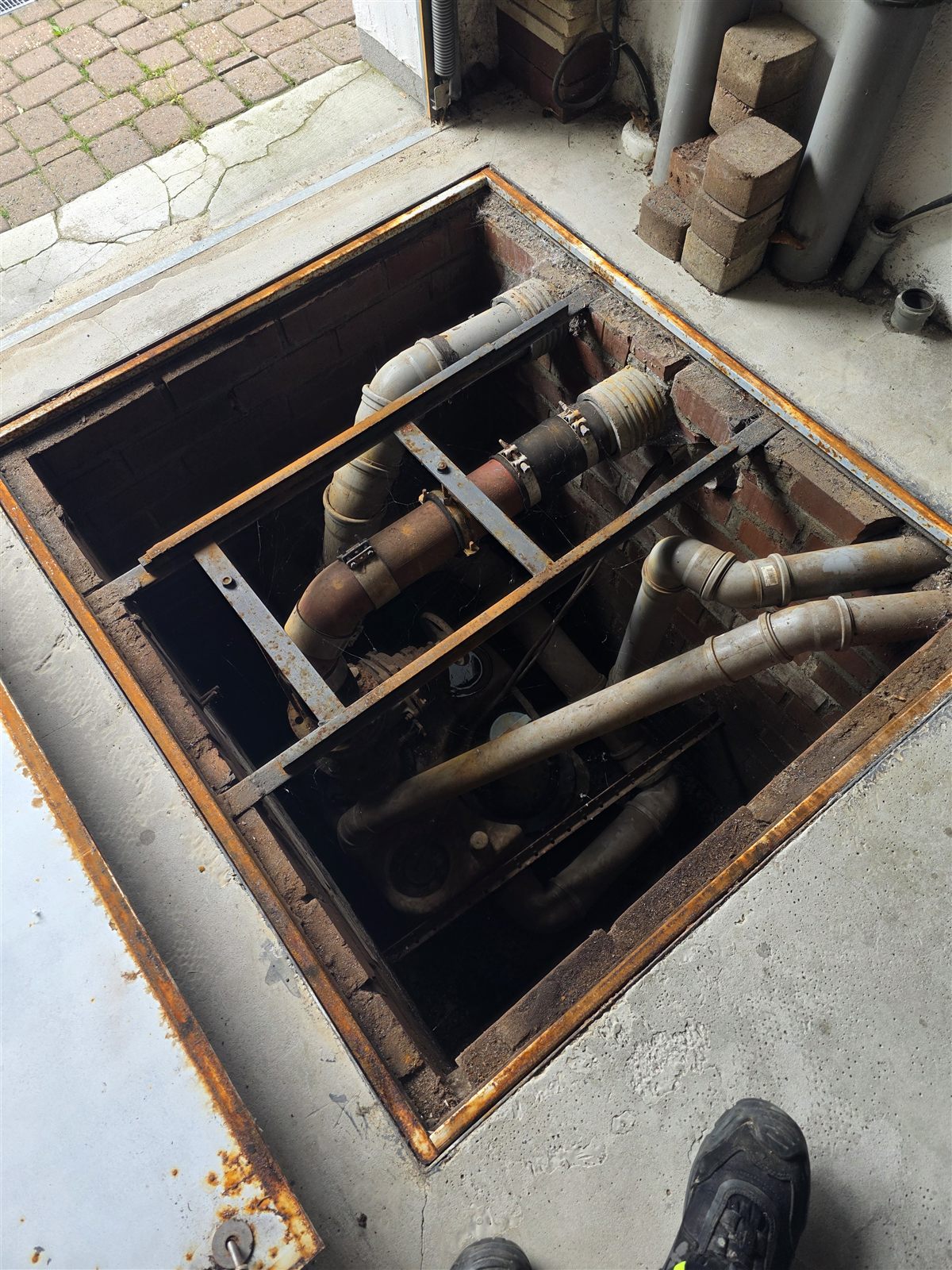

Geöffneter Pumpenschacht mit der ausgefallenen, über 25 Jahre alten Abwasserhebeanlage
Die ausgefallene Altanlage im Pumpenschacht

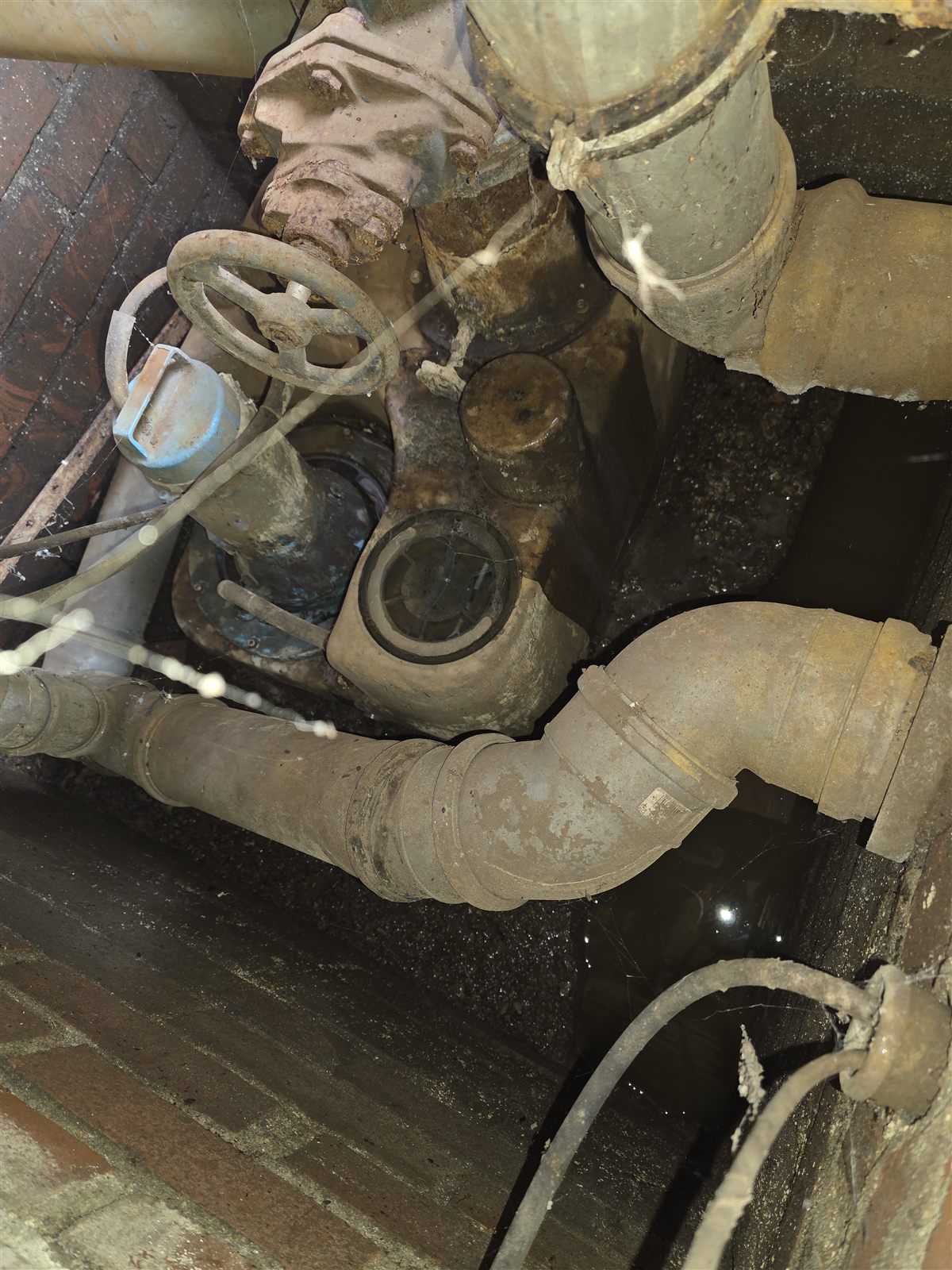

Stark korrodierte alte Hebeanlage mit verschlissener Verrohrung im Detail
Korrosion und Verschleiß nach über 25 Jahren

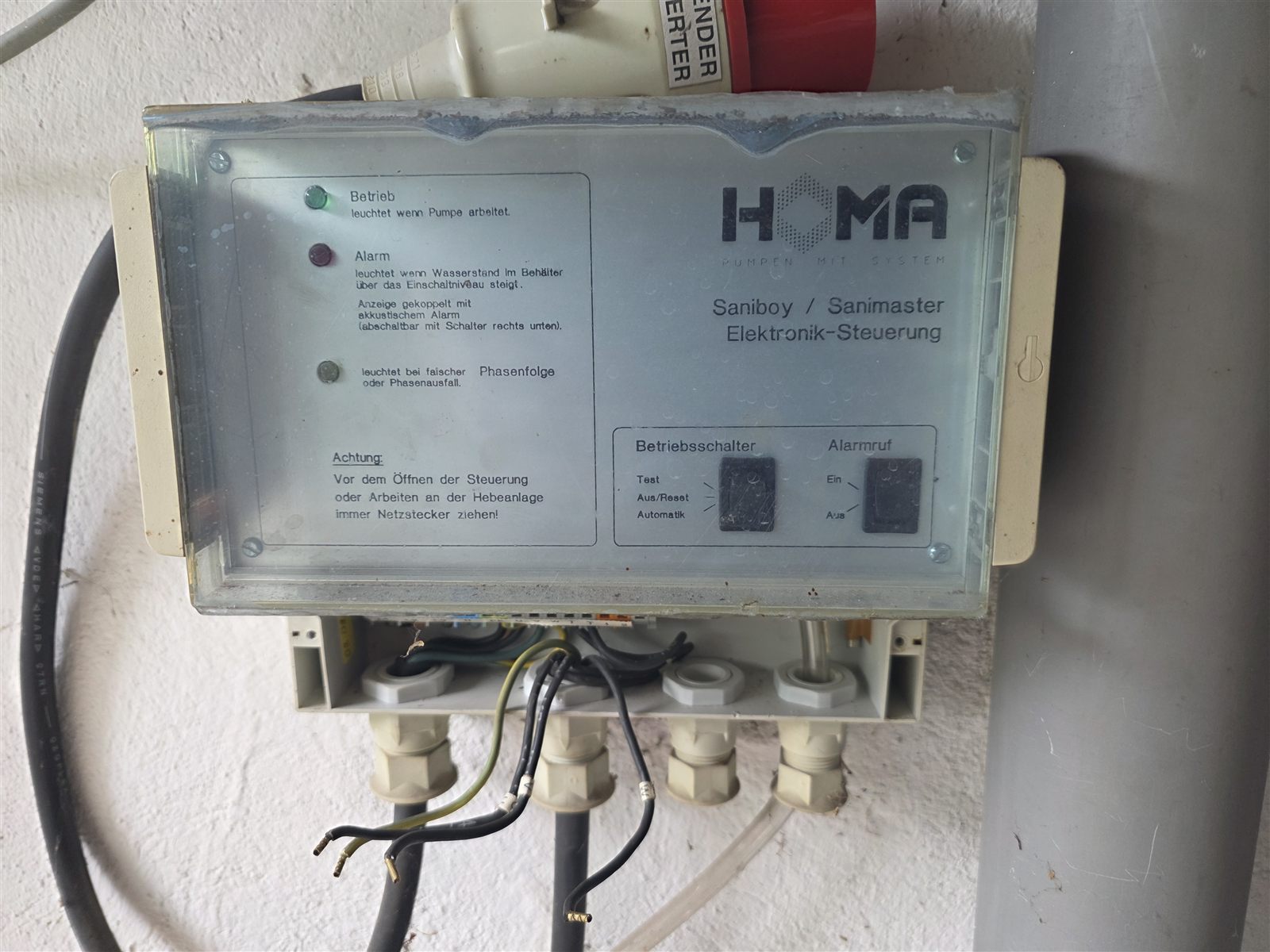

Veraltete Steuerung der alten Abwasserhebeanlage an der Kellerwand
Die alte Anlagensteuerung
Die Herausforderung

Ein Haus ohne Entwässerungspläne

Die größte Herausforderung war nicht der Austausch selbst: Für das Gebäude existierten keine aktuellen Entwässerungspläne. Niemand wusste genau, welche Toiletten, Bodenabläufe und sonstigen Entwässerungsgegenstände an die Hebeanlage angeschlossen waren — das Haus wurde vor vielen Jahren vom Vater des Auftraggebers errichtet, das Wissen über die Leitungsführung ging mit den Jahren verloren.

Bevor der Austausch beginnen konnte, haben wir deshalb die gesamte Entwässerung nachvollzogen und durch gezielte Funktionsprüfungen einen Wasserlaufplan des Gebäudes erstellt.

Dabei zeigte sich: Das oberste Geschoss entwässerte direkt in den öffentlichen Kanal — nicht über die Hebeanlage. Die Bewohner konnten trotz des Ausfalls weiterhin eine Toilette nutzen. Gerade für die älteren Bewohner des Hauses war das eine große Erleichterung, bis die neue Anlage eingebaut war.

Unsere Lösung

Sanierung und Austausch in einem Zug

Damit die Bewohner schnell wieder eine uneingeschränkt funktionierende Abwasserentsorgung hatten, wurde das Material sofort bestellt — der Großteil der Komponenten war dank unseres Lagers direkt verfügbar. Bereits am folgenden Tag begann unser Montageteam mit den Arbeiten, einschließlich Samstagsarbeit.

  • Reinigung des Pumpenschachtes
  • Demontage der alten Hebeanlage
  • Erneuerung der Verrohrung
  • Einbau einer neuen HOMA Sanimaster Doppelhebeanlage
  • Erstellung eines Wasserlaufplans der Entwässerungsanlage
  • Umfassende Funktionsprüfung der gesamten Anlage
  • Erkennen und Beseitigen einer zusätzlichen Rückflussgefahr
  • Einweisung des Kunden in die neue Anlage

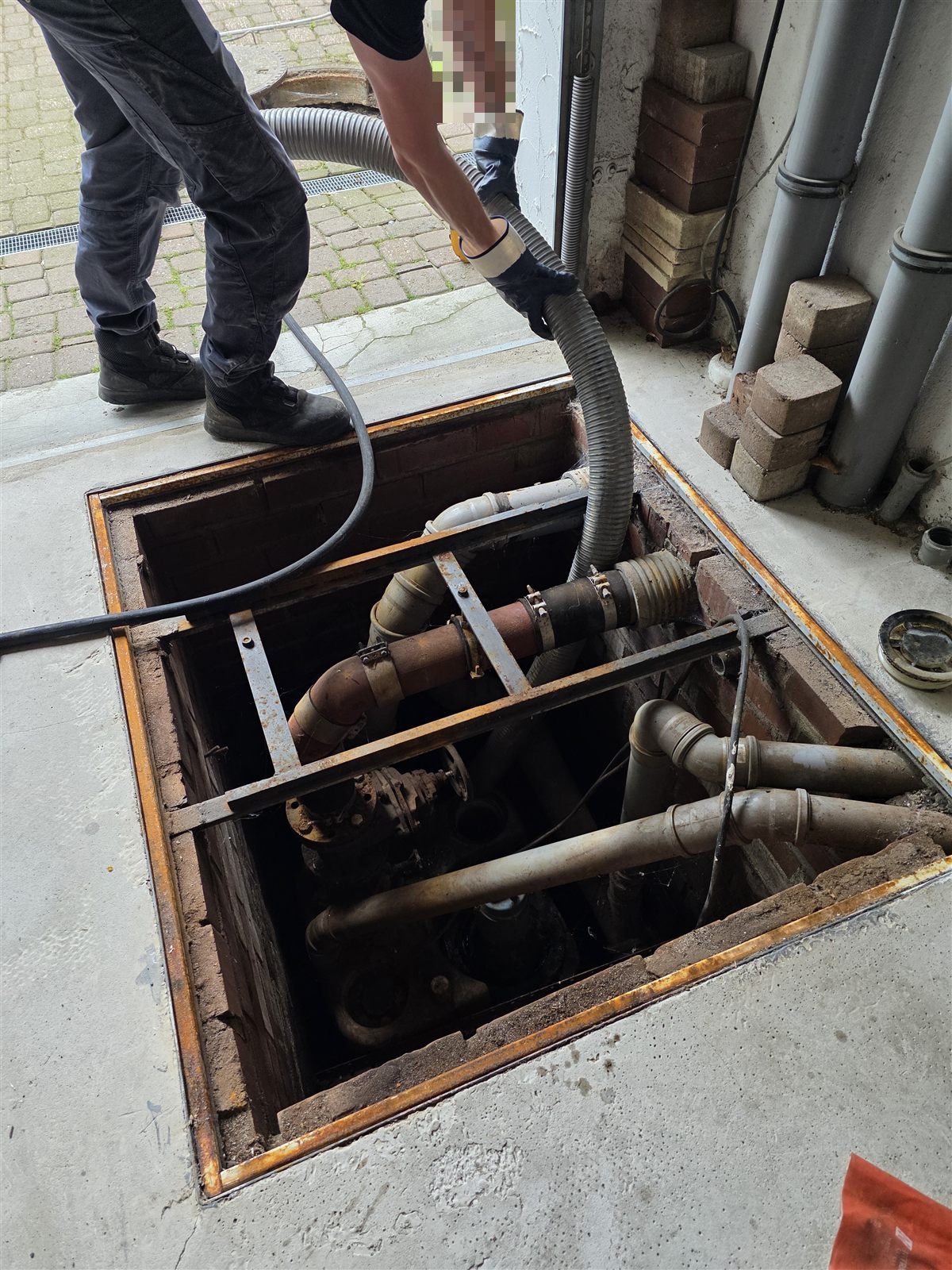

Servicetechniker pumpt den Pumpenschacht mit einem Saugschlauch leer
Leerpumpen des Schachts vor der Demontage

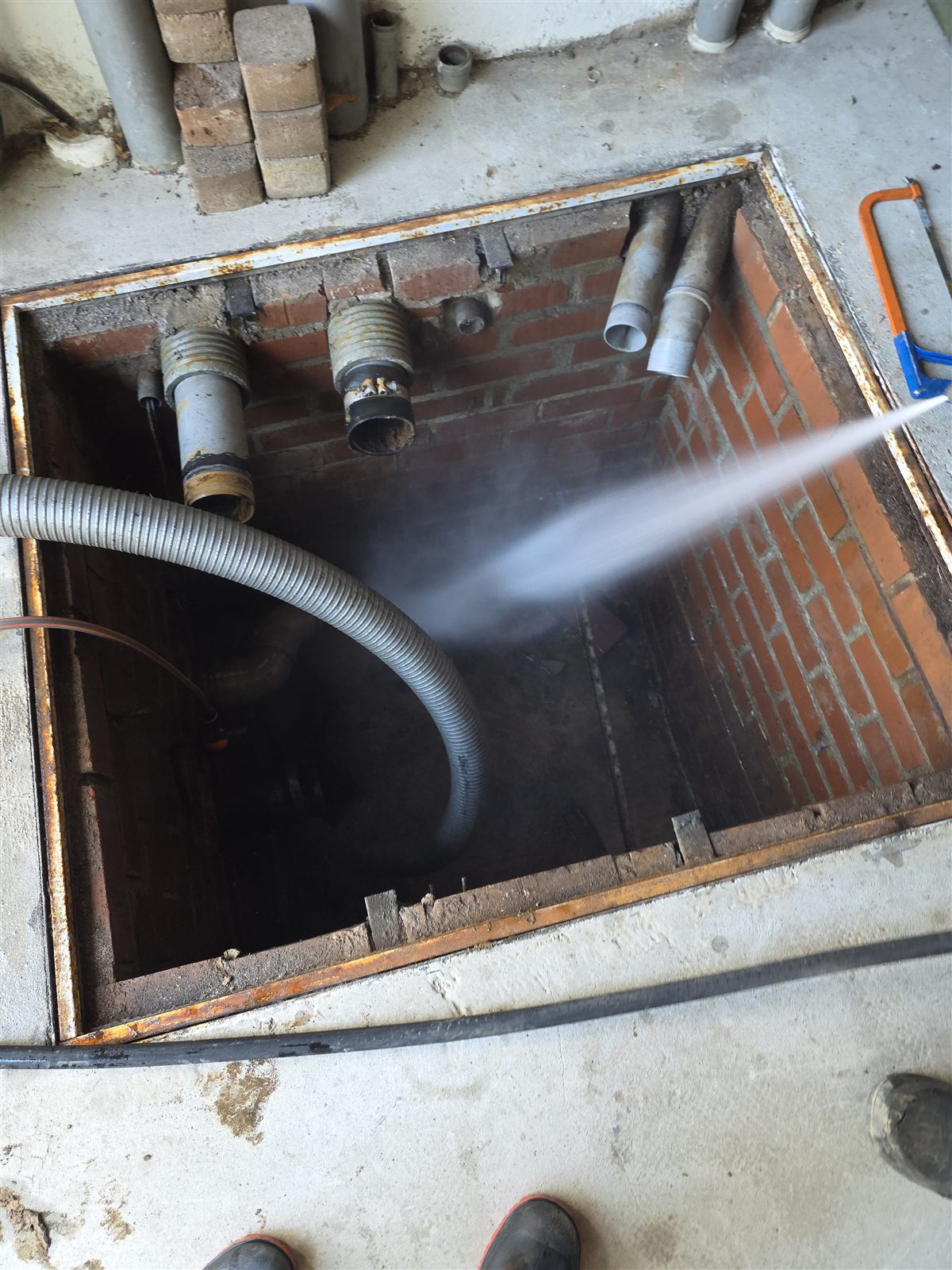

Hochdruckreinigung des leeren, gemauerten Pumpenschachts
Gründliche Reinigung des Pumpenschachts

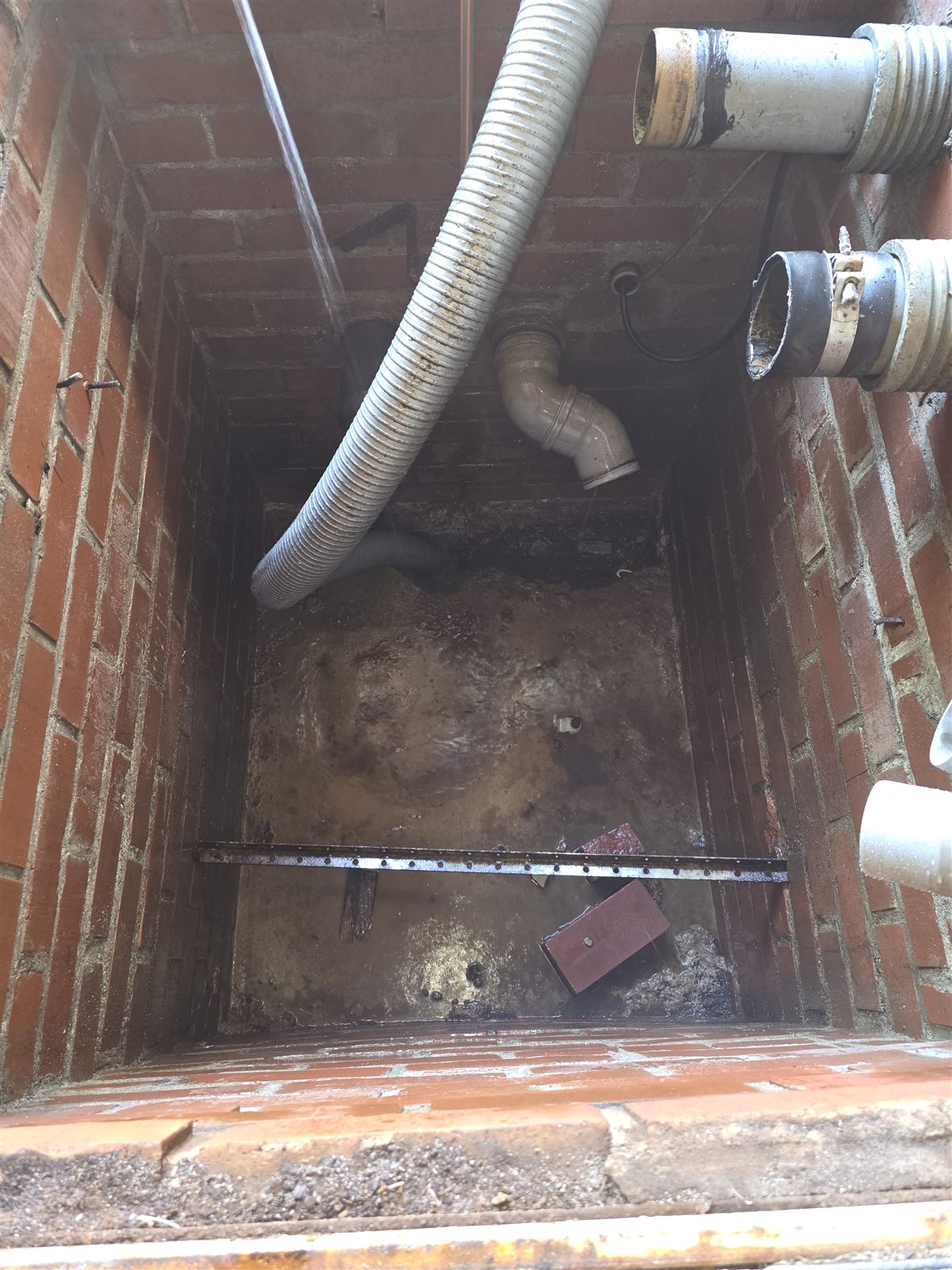

Gereinigter, leerer Pumpenschacht aus Backstein vor dem Einbau der neuen Anlage
Der vorbereitete Schacht vor dem Einbau
Im direkten Vergleich

Vorher / Nachher

Ziehen Sie den Regler über das Bild: links die über 25 Jahre alte Anlage, rechts die neue HOMA Sanimaster Doppelhebeanlage im selben Schacht.

Sanierter Pumpenschacht mit neuer HOMA Sanimaster Doppelhebeanlage und neuer Verrohrung
Alter Pumpenschacht mit korrodierter Abwasserhebeanlage vor der Sanierung
VorherNachher
Das Ergebnis

Betriebsbereit nach drei Tagen

Unmittelbar nach Abschluss der Arbeiten ging die neue Hebeanlage in Betrieb — sämtliche angeschlossenen Entwässerungsgegenstände funktionierten wieder einwandfrei.

Neben der neuen Anlage erhielt der Auftraggeber erstmals einen nachvollziehbaren Wasserlaufplan seines Gebäudes — künftige Wartungs- und Reparaturarbeiten sind damit deutlich einfacher und schneller. Eine zusätzlich entdeckte Rückflussgefahr haben wir direkt mit beseitigt.

Vom ersten Notruf bis zur vollständig betriebsbereiten Anlage vergingen in diesem Einsatz drei Tage.

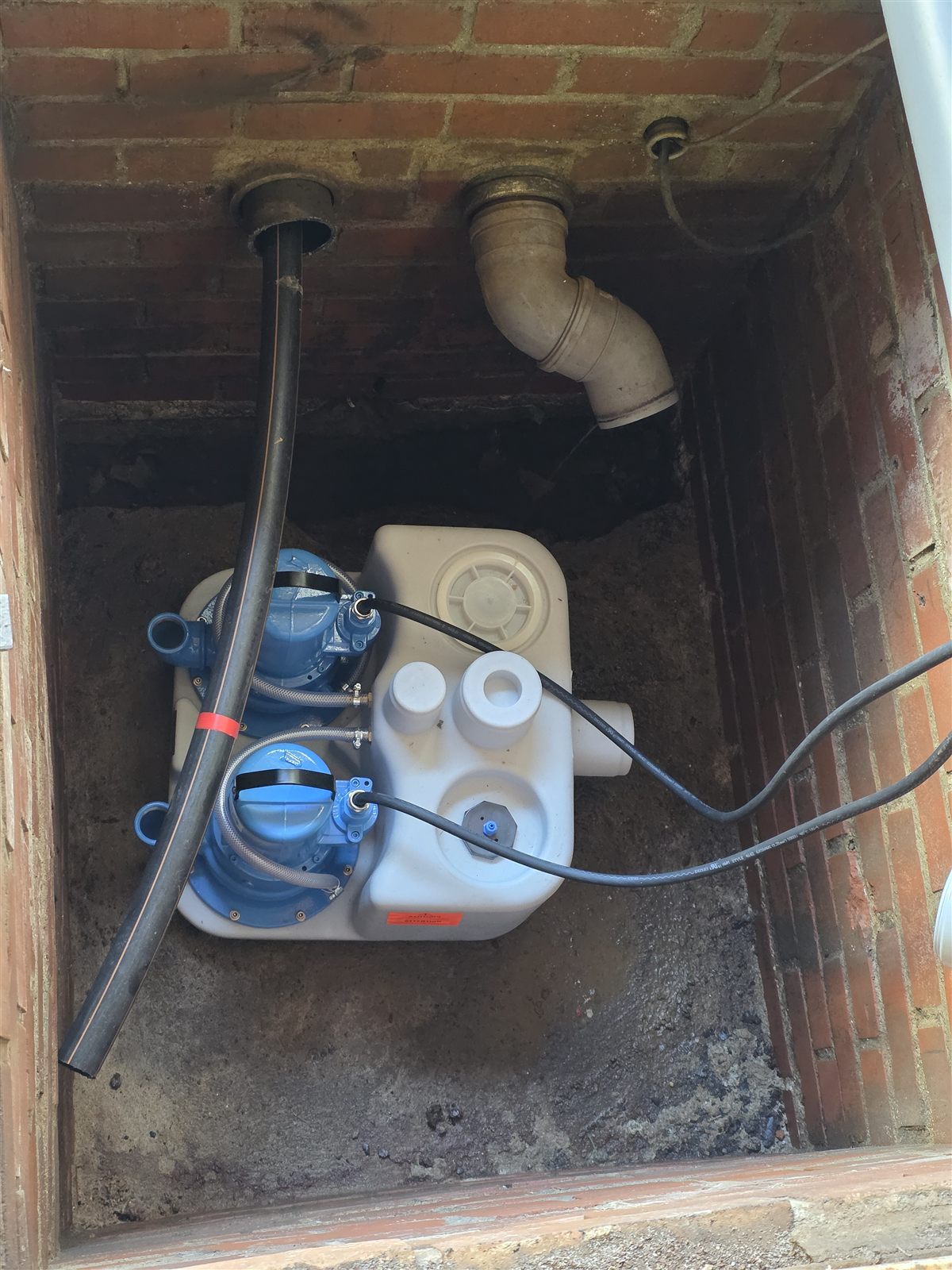

Neue HOMA Sanimaster Doppelhebeanlage frisch eingebaut im sanierten Pumpenschacht
Die neue Doppelhebeanlage im Schacht

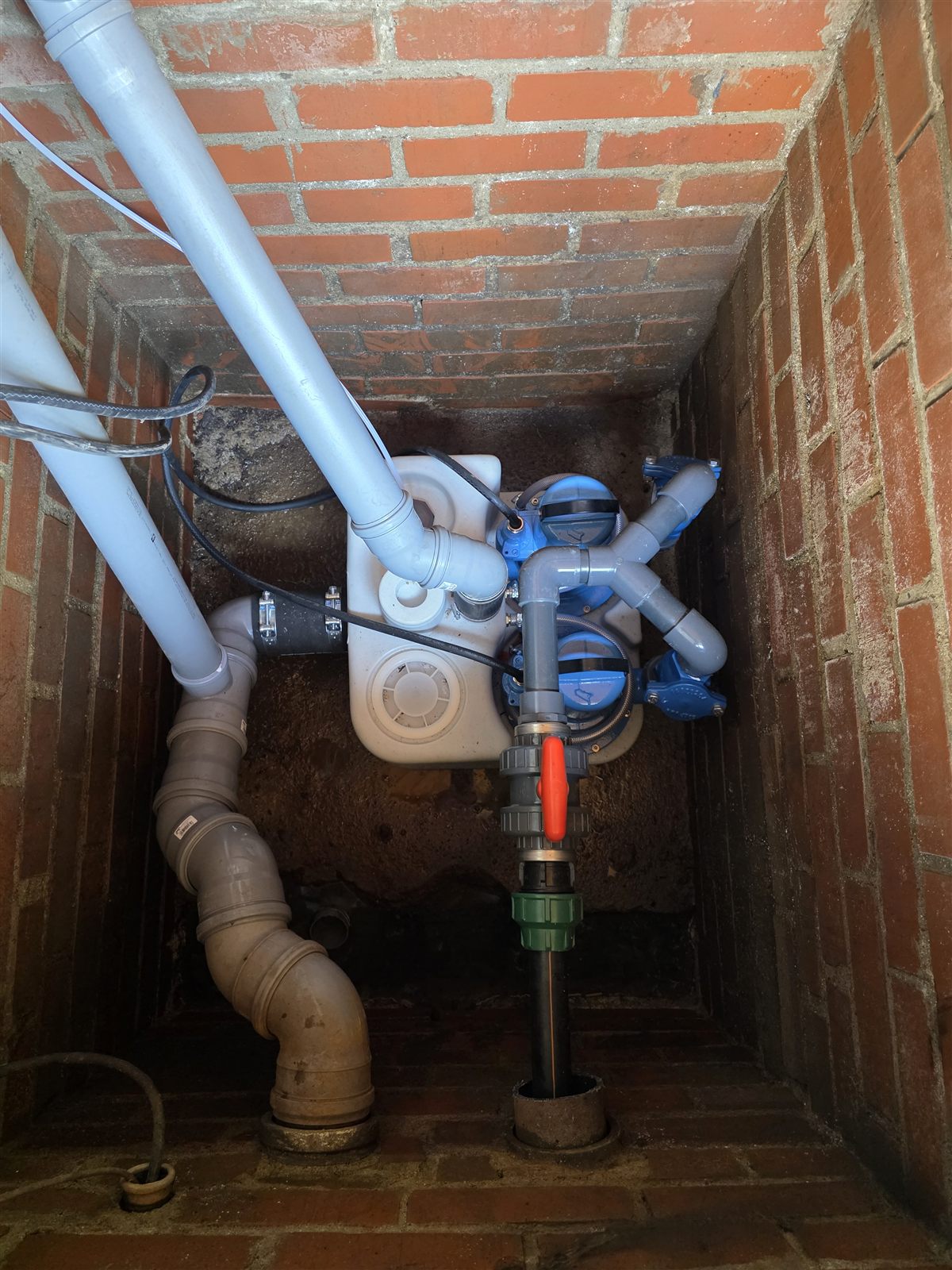

Neue Verrohrung der Abwasserhebeanlage mit Absperr- und Rückschlagarmaturen
Komplett erneuerte Verrohrung

Neue Anlagensteuerung der Hebeanlage an der Wand montiert
Neue Steuerung — übersichtlich und geprüft

Hebeanlage ausgefallen — oder überfällig zur Wartung?

Wir helfen im Notfall schnell und beraten ehrlich, ob sich eine Reparatur noch lohnt. Regelmäßige Wartung nach DIN EN 12056-4 verhindert Ausfälle wie diesen.
